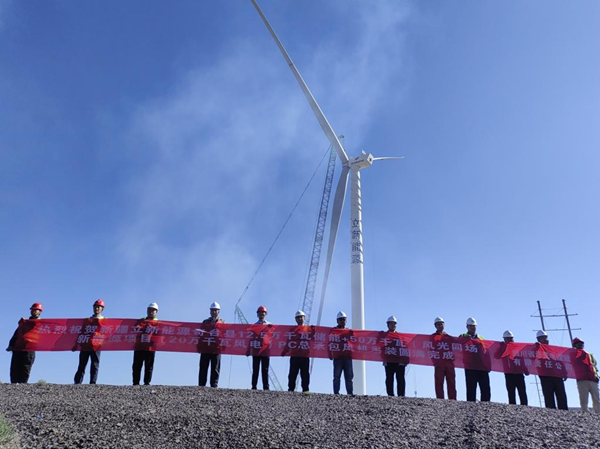

8月2日8时51分,,,,,,6号风机叶轮精准与机舱对接,,,,,,标志着立新能源公司奇台7.5万千瓦储能+30万千瓦风光同场新能源项目中的20万千瓦风电项目32台风机吊装任务圆满完成。。。。。。。

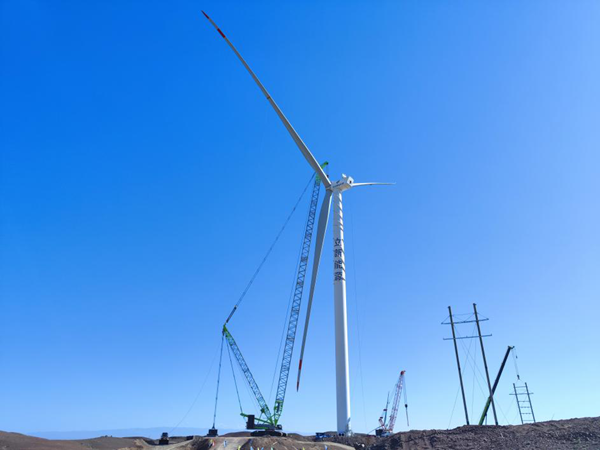

该项目安装32台6.25MW风电机组,,,,,,轮毂高度110米,,,,,,叶轮直径191米,,,,,,最大起吊重量141吨,,,,,,安装主吊800吨。。。。。。。

自4月3日首台风机吊装以来,,,,,,立新能源公司科学统筹,,,,,,精心组织,,,,,,突出“党建+项目”引领新模式,,,,,,在工地成立临时党支部,,,,,,引导党员干部发挥先锋模范带头作用,,,,,,克服地形起伏大、运输吊装难度高、风沙天气条件差等困难,,,,,,历经122天圆满完成32台风机吊装工作,,,,,,比原计划提前28天,,,,,,为冲刺年度目标打下坚实基础。。。。。。。
下一步,,,,,,立新能源公司将持续强化项目安全管理工作,,,,,,坚持“安全第一,,,,,,质量为本”原则,,,,,,以高度的责任心和使命感,,,,,,鼓足干劲保安全抓质量,,,,,,齐心协力赶进度争并网,,,,,,全力打造标杆工程,,,,,,为能源集团高质量发展贡献力量。。。。。。。
